Пилот ИИ сработал: почему масштаб буксует

2026-10-19 · Слаживание

Я бы не масштабировал ИИ только потому, что пилот сработал. Сначала я проверяю стоимость завершённой задачи, ручной труд, владельца процесса и работу интеграций под нагрузкой. Хороший ответ модели ещё не означает, что весь процесс окупается.

Перед расширением я проверяю четыре вещи:

  • Результат: задачи приняты и записаны в рабочую систему, а время и затраты измерены.
  • Ручной труд: проверка, исправления и исключения учтены в стоимости.
  • Ответственность: назначен владелец, есть бюджет на поддержку и обучение.
  • Готовность систем: проверены доступы, защита данных, восстановление после сбоев и действия при ошибках.

Мой критерий простой: процесс должен работать без постоянной помощи команды пилота. Если хотя бы один заранее заданный порог не пройден, я откладываю расширение: _дорабатываю процесс или пересматриваю бизнес-кейс_.

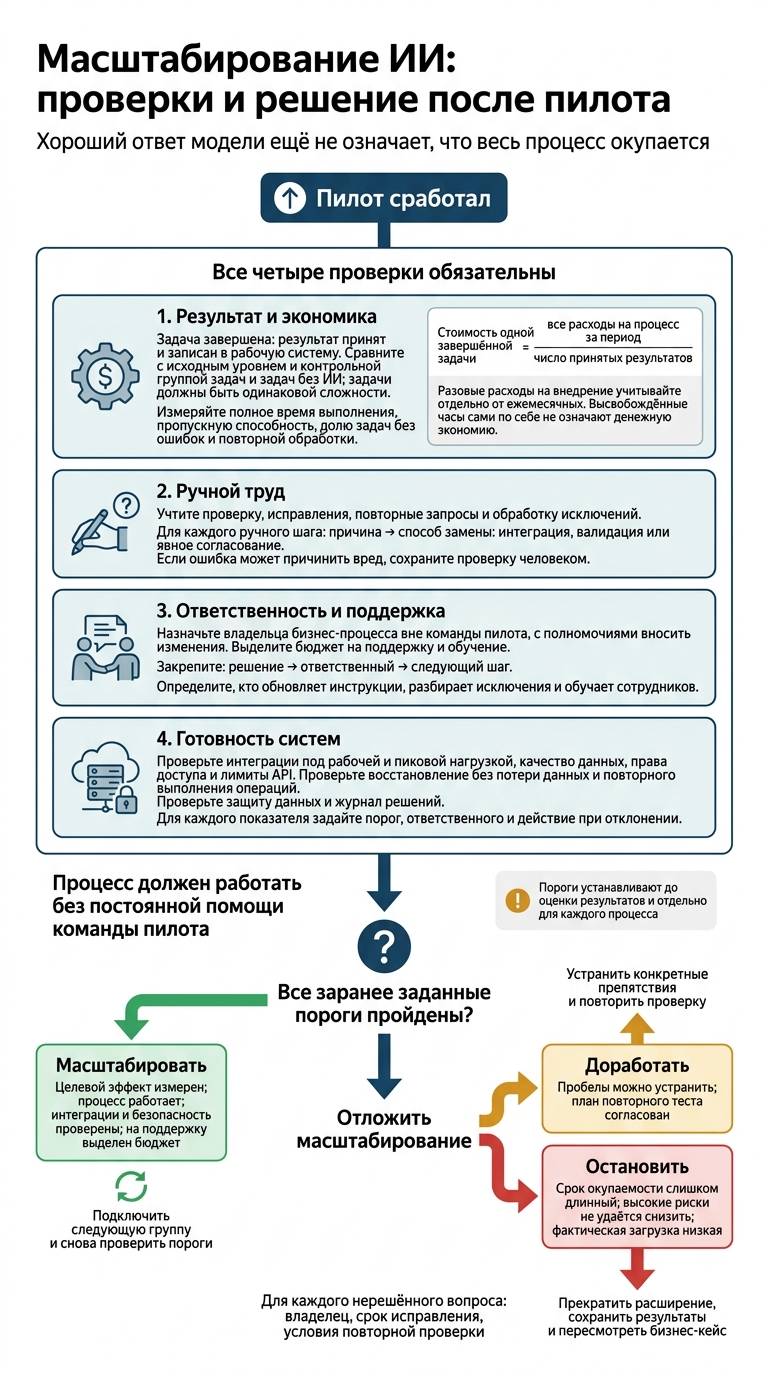

Масштабирование ИИ: проверки и решение после пилота
Масштабирование ИИ: проверки и решение после пилота

Масштабирование пилотов ML | Подкаст Selectel «Сегодня на ретро»

Определите бизнес-кейс и метрики успеха

Точность модели не равна выгоде для бизнеса. Пилот показывает, что сценарий работает. Но прежде чем его масштабировать, нужно проверить экономику: зафиксировать исходные показатели, целевой эффект и полную стоимость процесса. Обещания пилота должны подтвердиться цифрами.

Измеряйте результат процесса и техническое качество

Соберите показатели до внедрения - при обычной и пиковой нагрузке. Заранее договоритесь, что считать завершённой задачей: ответ не просто сформирован, а принят и записан в рабочую систему.

Сравнивайте задачи одинаковой сложности. Иначе изменение состава задач легко принять за эффект ИИ. При этом метрик качества недостаточно: экономику нужно проверить на полной нагрузке.

Показатель в пилотеПоказатель в эксплуатацииПороги принятия решения
Точность ответа моделиДоля задач без ошибок и повторной обработкиСогласованный предел ошибок с учётом их последствий
Время выполнения задачиПолное время выполнения и пропускная способностьЦелевое сокращение времени без потери пропускной способности
Частота ручных исправленийТрудозатраты на проверку и обработку исключенийДопустимые трудозатраты на одну завершённую задачу
Стабильность интеграцийСтабильность интеграций под рабочей нагрузкой и доля критических ошибокДопустимая частота отказов

Установите пороги для каждого процесса до оценки результатов. Один предел ошибок не подходит процессам с разной ценой ошибки. Сравните результаты с исходным уровнем и контрольной группой задач без ИИ. Техническое качество и бизнес-результат оценивайте отдельно.

Рассчитайте затраты при полной нагрузке

Включите в расчёт использование модели, инфраструктуру, поддержку интеграций, мониторинг, проверку человеком и обработку исключений. Добавьте расходы на исправление исходных данных, повторные запросы и обновление связей с CRM или ERP.

Стоимость одной завершённой задачи - это все расходы на процесс за период, делённые на число принятых результатов. Не на число обращений к модели: несколько запросов могут дать всего один пригодный результат. Разовые расходы на внедрение учитывайте отдельно от ежемесячных.

Высвобождённые часы дают возможность выполнить больше работы, но сами по себе не означают экономию. Денежный эффект подтверждается сокращением конкретных расходов. Срок окупаемости считайте по чистой ежемесячной экономии после операционных затрат.

Отслеживайте активных пользователей, завершение задач, ручные исправления и фактическое использование процесса. Без этих данных выгода остаётся прогнозом. Если расчёт сходится только на бумаге, проверьте скрытый ручной труд, расходы на интеграции и наличие владельца процесса.

Уберите ручные костыли и назначьте владельца процесса

Если экономика пилота сошлась только за счёт ручных обходов, масштабировать его рано. Например, сотрудники вручную заполняют поля, чтобы обойти ограничение системы. При росте объёма работы такие обходы приводят к задержкам, ошибкам и зависимости от команды внедрения. [5]

Найдите и опишите скрытые ручные шаги

Проследите весь путь задачи между людьми и системами. Где данные переносят вручную или исправляют? Где теряется контекст решений? Кто разбирает исключения?

Для каждого ручного шага запишите его причину и способ замены: интеграцию, валидацию или явное согласование. Затем проверьте, могут ли сотрудники завершить задачу в привычных инструментах без помощи команды пилота. Если ошибка может причинить вред, сохраните проверку человеком.

Назначьте владельца и подготовьте передачу

Проверьте, есть ли у процесса владелец за пределами команды пилота. Без владельца процесс так и остаётся проектом команды, а не частью повседневной работы. Назначьте руководителя бизнес-процесса, у которого есть полномочия вносить изменения. При сложных переходах подключайте функциональных экспертов: они знают процесс и могут быстро восстановить логику действий. [5]

До передачи закрепите в системе связку «решение - ответственный - следующий шаг». [4] Договоритесь, кто будет обновлять инструкции, разбирать исключения и обучать новых сотрудников. На старте масштабирования регулярно встречайтесь с ключевыми пользователями, чтобы обсуждать неудобства, повторяющиеся ошибки и предложения по доработке. [5]

Свяжите сопровождение внедрения с изменением работы

Чтобы при передаче процесса не терялся контекст, фиксируйте решения, ответственных и следующий шаг единым способом - для работы, а не ради отчётности. Слаживание фиксирует решения и договорённости из чатов и встреч, сохраняя контекст передачи. [2]

Проверьте готовность к масштабированию

Когда владелец назначен, поддержка настроена, а ручные шаги определены, проверьте, выдержит ли процесс ежедневную нагрузку без команды пилота. Для допуска к ежедневной работе нужны измеренный эффект, назначенный владелец, повторяемый процесс и бюджет на поддержку и обучение [3]. Успешный пилот сам по себе такого допуска не даёт.

Проверьте интеграции, доступ и восстановление

Начните с подключений к учётным системам, от которых зависит бизнес-результат. Проверьте форматы и качество данных, права доступа, лимиты API, пропуски и дубли записей. Затем убедитесь, что после сбоя процесс восстанавливается без потери данных и повторного выполнения операций.

Закрепите роли доступа и проверьте, заполняется ли журнал решений в рабочем контуре. Перед отправкой данных модели удаляйте телефоны и адреса электронной почты, которые не нужны для задачи [2]. Специалисты по ИБ и юристы должны проверить применимые требования 152-ФЗ.

Определите мониторинг и условия расширения

Отслеживайте сквозное время обработки, долю ошибок из-за ручных операций, высвобождённое время и фактическое использование [6]. Для каждого показателя задайте порог, ответственного и действие при отклонении.

Расширяйте доступ поэтапно. На каждом шаге заново проверяйте эффект, интеграции и готовность поддержки [3]. Если агент хранит контекст, еженедельно сверяйте его с актуальными документами [2].

Решите: масштабировать, доработать или остановить

Принимайте решение по экономике с учётом ручного труда, результатов процесса и закрытых рисков, а не по впечатлению от демонстрации. Для каждого нерешённого вопроса назначьте владельца, срок исправления и условия повторной проверки.

Если хотя бы один порог не пройден, отложите масштабирование.

РешениеНеобходимые подтвержденияСледующее действие
МасштабироватьЦелевой эффект измерен; процесс работает; интеграции и безопасность проверены; на поддержку выделен бюджетПодключить следующую группу и снова проверить пороги
ДоработатьПробелы можно устранить; план повторного теста согласованУстранить конкретные препятствия и повторить проверку
ОстановитьСрок окупаемости слишком длинный; высокие риски не удаётся снизить; фактическая загрузка низкаяПрекратить расширение, сохранить результаты и пересмотреть бизнес-кейс

FAQs

Как оценить выгоду ИИ, если расходы не сократились?

Если расходы компании остались прежними, оценивайте пользу ИИ по операционным метрикам: сколько человеко-часов удалось высвободить, насколько снизилась доля ошибок и как сократилось время выполнения задач. Слаживание помогает рассчитать этот эффект при диагностике.

Проект может быть успешным и без сокращения бюджета. Важно, чтобы команда тратила меньше времени на рутину и больше - на важные задачи, реже ошибалась и регулярно использовала ИИ-ассистентов. Другие признаки успеха - предсказуемые процессы, точная работа и понятный список сценариев, которые можно масштабировать.

Как отличить нужный контроль от ручных костылей?

Нужный контроль - это прозрачная «вторая линия»: ИИ выявляет аномалии и готовит черновики, а человек утверждает итоговое решение и действие. Действия агента фиксируются в журнале. Доступ зависит от роли и ограничен нужными данными. Правила и передача вопроса человеку помогают управлять риском неверного ответа [1].

Ручные костыли - это постоянная правка входных данных и результатов из-за низкого качества данных, отсутствия метрик и разрозненных интеграций. Такие правки не делают процесс измеримым и воспроизводимым [1].

С какой группы начать масштабирование ИИ?

Начните с группы процессов, в которых много повторяющихся операций и есть данные, чтобы рассчитать эффект в рублях. При этом важно понимать цену ошибки и сложность интеграции.

Для первой волны обычно выбирают продажи, поддержку клиентов, HR, финансы и документооборот - функции, где ИИ можно быстро встроить в повседневную работу. Если ошибки обходятся дорого, в неё также включают комплаенс и контроль качества.
